钢板桩施工这些事你都懂吗
2020-3-23
来源:未知
点击数:  4775        作者:未知
  • 钢板桩施工公司一般都拥有先进打桩及配套施工产品设备,专业技术人员及稳定的工人队伍,那关于施工一些要求细节您懂吗?

    一、一般要求

    1、钢板桩的设置位置要符合设计要求,便于沟槽基础土方施工,即在基础最突出的边缘外留有支模、拆模的余地。

    2、基坑沟槽钢板桩的支护平面布置形状应尽量平直整齐,避免不规则的转角,以便标准钢板桩的利用和支撑设置。各周边尺寸尽量复合板装模数。

    3、整个基础施工期间,在挖土、吊运、扎钢筋、浇筑混凝土等施工作业中,严禁碰撞支撑,禁止任意拆除支撑,禁止在支撑上任意切割、电焊,也不应在支撑上搁置重物。

    二、支护线测量

    依据基坑、沟槽开挖设计截面宽度要求,测放出钢板桩打设位置线,用白石灰标示出钢板桩打设位置。

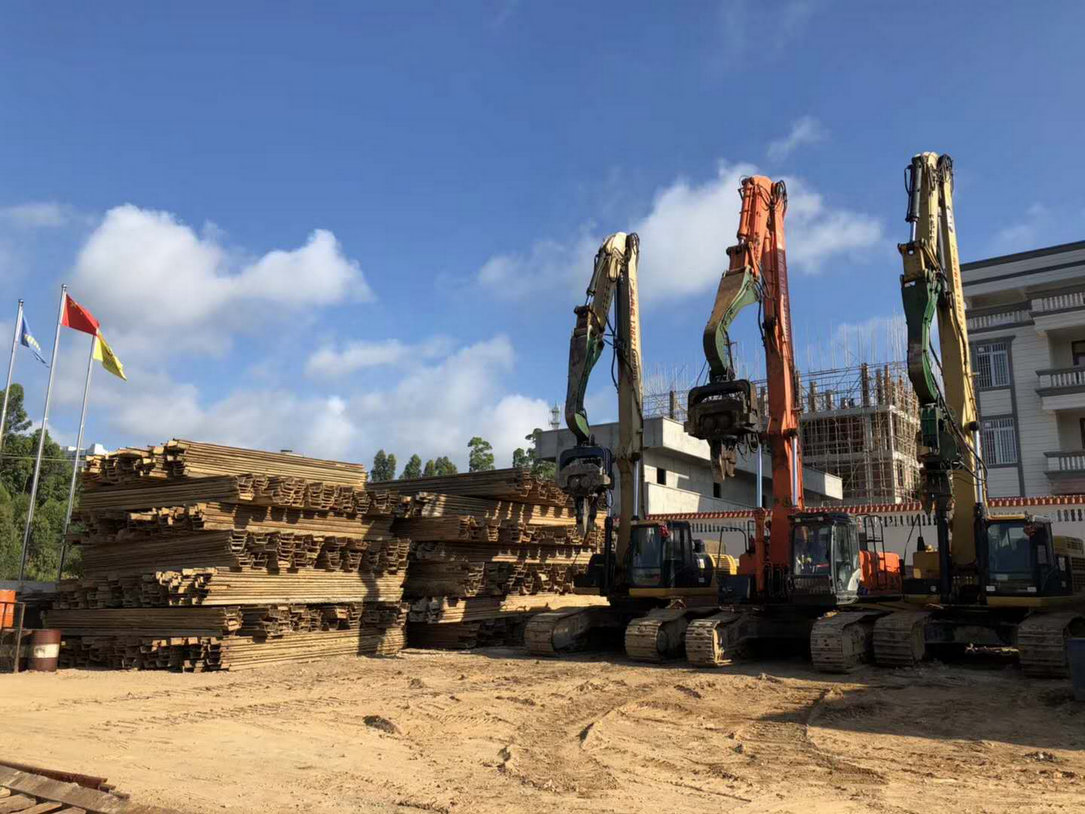

    三、钢板桩进场及堆放场区

    按施工进度计划或现场情况组织钢板桩进场的时间,确保钢板桩的施工满足进度要求,钢板桩的堆放位置根据施工要求及场地情况沿支护线分散堆放,避免集中堆放在一起造成二次搬运。

    四、钢板桩施工顺序

    钢板桩位置的定位放线—挖沟槽—安装导梁—施打钢板桩瞩—拆除导梁—清理锚杆处标高的土方—挖土—排污管、检查井施工—回填石屑、土方—拔除钢板桩。

    五、钢板桩的检验、吊装、堆放

    1、钢板桩的检验

    对钢板桩,一般有材质检验和外观检验,以便对不合要求的钢板桩进行矫正,以减少打桩过程中的困难。

    1)外观检验:包括表面缺陷、长度、宽度、厚度、端部矩形比、平直度和锁口形状等项内容。需注意:

      a、对打入钢板桩有影响的焊接件应予以割除;

      b、割孔、断面缺损的应予以补强处理;

      c、若钢板桩有严重锈蚀,应测量其实际断面厚度。原则上要对全部钢板桩进行外观质量检查。

    2)材质检验:对钢板桩母材的化学成分及机械性能进行全面试验。包括钢材的化学成分分析,构件的拉伸、弯曲试验,锁口强度试验和延伸率试验等项内容。每一种规格的钢板桩至少进行一个拉伸、弯曲试验:每20-50t重的钢板桩应进行两个试件试验。

    2、钢板桩吊运

    装卸钢板桩宜采用两点吊装的方法进行操作。吊运时,每次吊起的钢板桩根数不宜过多,并应注意保护锁口避免损伤。吊运方式有成捆起吊和单根起吊。成捆起吊通常采用钢索捆扎,而单根吊运常用专用的吊具。

    3、钢板桩堆放

    钢板桩堆放的地点,要选择在不会应压重而发生较大沉陷变形的平坦而坚固的场地上,并便于运往打桩施工现场。堆放时应注意:

    1)堆放的顺序、位置、方向和平面布置等应考虑到以后的施工方面;

    2)钢板桩按型号、规格、长度分别堆放,并在堆放处设置标牌说明;

    3)钢板桩应分层堆放,每层堆放数量一般不超过5根,各层间要垫放枕木,垫木间距一般为3~4m,且上、下层垫木应在同一垂直线上,堆放的总高度不宜超过2m。

    六、导架的安装

    在钢板桩施工中,为保证沉桩轴线位置的正确和桩的竖直性,控制桩的打入精度,防止板桩的屈曲变形和提高桩的贯入能力,一般都要设置一定刚度的、坚固的导架,也称“施工围檩”。

    导架采用单层双面形式,通常由导梁和围檩桩等组成,围檩桩的间距一般为2.5~3.5m,双面围擦之间的间距不宜过大,一般略比板桩墙厚度打8~15mm,安装导架时应注意以下几点:

    1)采用经纬仪和水平仪控制和调整导梁的位置。

    2)导梁的高度要适宜,要有利于控制钢板桩的施工高度和提高施工工效。

    3)导梁不能随着钢板桩的打设深入而产生下沉和变形等情况出现。

    4)导梁的位置应尽量垂直,并不能与钢板桩产生碰撞。

    七、钢板桩施打

    拉森钢板桩施工关系到施工止水和安全,是本工程施工最关键的工序之一,在施工中要注意以下施工要求:

    1)拉森钢板桩采用履带式挖土机施打,施打前一定要熟悉地下管线、构筑物的情况,认真放出准确的支护桩中线。

    2)打桩前,对钢板桩逐根进行检查,剔除连接锁扣处的锈蚀、变形严重的钢板桩,待修整合合格后才可使用,整修后还不合格的禁用。

    3)打桩前,可在钢板桩的锁口内涂抹油脂,以方便钢板桩的打入、拔出。

    4)在钢板桩插打过程中,随着测量监控每块桩的斜度不超过2%,当偏斜过大不能用拉齐方法调正时,必须拔起重打。

    5)密扣且保证开挖后入土不小于2米,保证钢板桩顺利合拢;特别是检查井位的四个角要使用转角钢板桩,若没有此类钢板桩,则用旧轮胎或烂布塞缝等辅助措施密封好,避免由于漏水带走泥沙,造成地面塌陷。

    6)为了避免沟槽土方开挖后,侧向土压力将钢板桩挤倒,钢板桩施打完毕后,用H200*200*11*19mm的工字钢将明渠两侧的拉森钢板桩分别连成整体, 位置在桩顶以下约1.5m左右的地方,用电焊条将其焊牢,然后每隔5米用空心圆形钢材(200*12mm),加以特制的活动节将两侧的钢板桩对称支撑。支撑时活动节的螺母必须拧紧,保证拉森钢板桩的垂直度及沟槽开挖工作面。

    7)在基础沟槽开挖过程中,随时观察钢板桩的变化情况,若有明显的倾覆或隆起状态,立即在倾覆或隆起的部位增加对称支撑。

    八、钢板桩的拔除

    基坑回填后,要拔除钢板桩,以便重复使用。拔除钢板桩前,应仔细研究拔桩方法顺序和拔桩时间及土孔处理。否则,由于拔桩的振动影响,以及拔桩带土过多会引起地面沉降和移位,会给己施工的地下结构带来危害,并影响临近原有建筑物、建筑物或底下管线的安全,设法减少拔桩带土十分重要,目前主要采用灌水、灌砂措施。

    1)拔桩方法

    本工程可采用振动锤拔桩:利用振动锤产生的强迫振动,扰动土质,破坏钢板桩周围土的粘聚力以克服拔桩阻力,依靠附加起吊力的作用将其拔除。

    2)拔桩时注意事项

    a、拔桩起点和顺序:对封闭式钢板撞墙,拔桩起点应离开角桩5根以上。可根据沉桩时的情况确定拔桩起点,必要时也可用跳拔的方法。拔桩的顺序最好与打桩时相反。

    b、振打与振拔:拔桩时,可先用振动锤将板桩锁口振活以减小土的粘附,然后边振边拔。对较难拔除的板桩可先用柴油锤将桩振下100~300mm,再与振动锤交替振打、振拔。

    c、起重机应随振动锤的启动而逐渐加荷,起吊力一般略小于减振器弹簧的压缩极限。

    d、供振动锤使用的电源为振动锤本身额定功率的1.2~2.0倍。

    3)如钢板桩拔不出,可采用以下措施:

    a、用振动锤再复打一次,以克服与土的粘着力及咬口间的铁锈等产生的阻力;

    b、按与板桩打设顺序相反的次序拔桩;

    c、板桩承受土压一侧的土较密实,在其附近并列打入另一根板桩,可使原来的板桩顺利拔出;

    d、在板桩两侧开槽,放入鹏润土浆液,拔桩时可减少阻力。

    4)钢板桩施工中常见的问题及处理方法:

    a、倾斜。产生这种问题的原因是被打桩与邻桩锁口间阻力较大,而打桩行进方向的贯入阻力小;处理方法有:施工过程中用仪器随时检查、控制、纠正;发生倾斜时用钢丝绳拉住桩身,边拉边打,逐步纠正;对先打的板桩适度预留偏差。

    b、扭转。产生该问题的原因:锁口是铰式连接;处理方法有:在打桩行进方向用卡板锁住板桩的前锁口;在钢板桩之间的两边空隙内,设滑轮支架,制止板桩下沉中的转动;在两块板桩锁口搭扣处的两边,用垫铁和木榫填实。

    c、共连。产生的原因:钢板桩倾斜弯曲,使槽口阻力增加;处理方法有:发生板桩倾斜及时纠正;把相邻已打好的桩用角铁电焊临时固定。

    九、钢板桩土孔处理

    对拔桩后留下的桩孔,必须及时回填处理。回填的方法采用填入法,填入法所用材料为石屑或中粗砂。
